naritai.app

生産統制

この章で覚えておきたいこと

生産統制を現品管理、進捗管理、余力管理、生産指示で切り分ける図解

基本知識

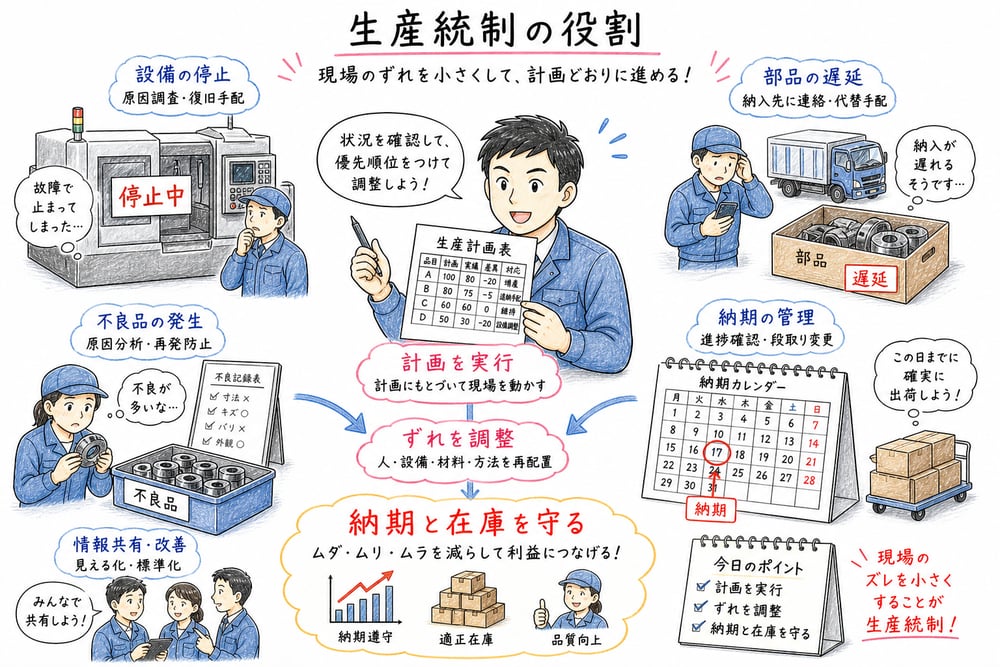

生産統制の役割

生産計画と現場実績のずれを調整する生産統制の役割を示す図解

生産統制は、生産計画で決めた数量、納期、順序を現場で実現するための管理です。生産計画が事前の設計図だとすると、生産統制は日々の現場運営に当たります。設備故障、部品遅延、品質不良、急な受注変更が起こっても、納期と在庫を崩しすぎないように調整するのが役割です。

試験では、生産統制を次の4つに分けて問うことが多いです。

用語問題では、まず「何を管理しているか」を見ます。物なら現品、日程なら進捗、能力差なら余力、指示や順序なら生産指示や差立と判断すると整理しやすいです。

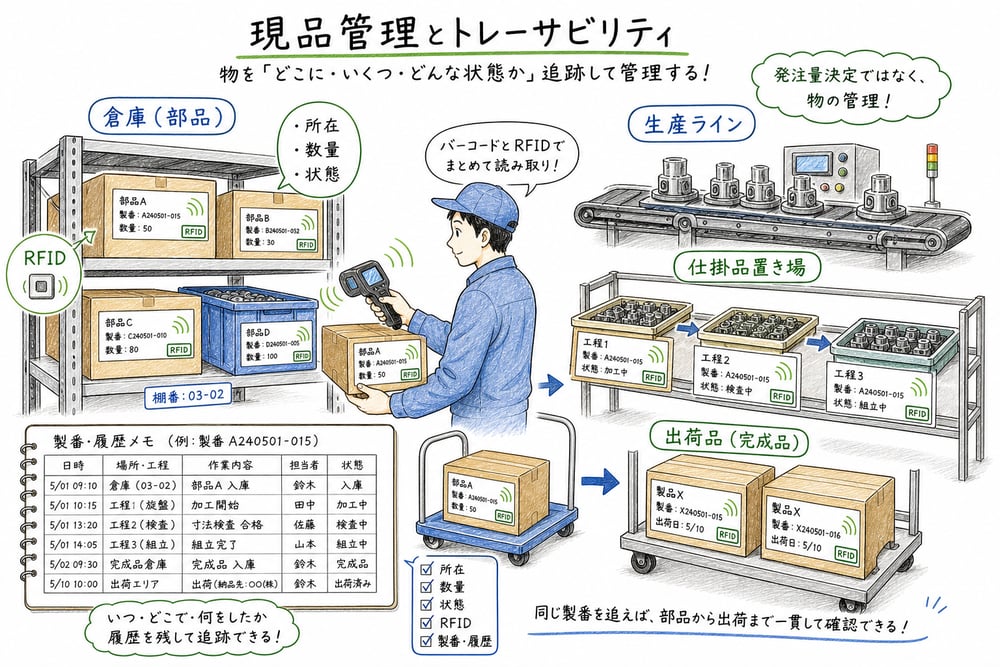

現品管理とトレーサビリティ

現品管理で物の所在、数量、状態とトレーサビリティを管理する図解

現品管理は、現場にある物を正しく受け入れ、置き、運び、識別し、必要なときに取り出せる状態にしておく管理です。受け入れ外注品の数量確認、仕掛品の保管位置の設定、製品の運搬荷姿の検討などは現品管理に含まれます。

一方で、発注方式の見直しや発注量の決定は資材管理や在庫管理の論点です。現品管理そのものではありません。この入れ替えは過去問でよく狙われます。

現品管理と結びつく代表論点は次のとおりです。

現品管理では、物の 所在、数量、状態 を確実にすることが中心です。置き場環境の改善や識別精度の向上は現品管理ですが、仕掛在庫を減らすためのロットサイズ変更は、物の流し方の改善であって現品管理そのものではありません。

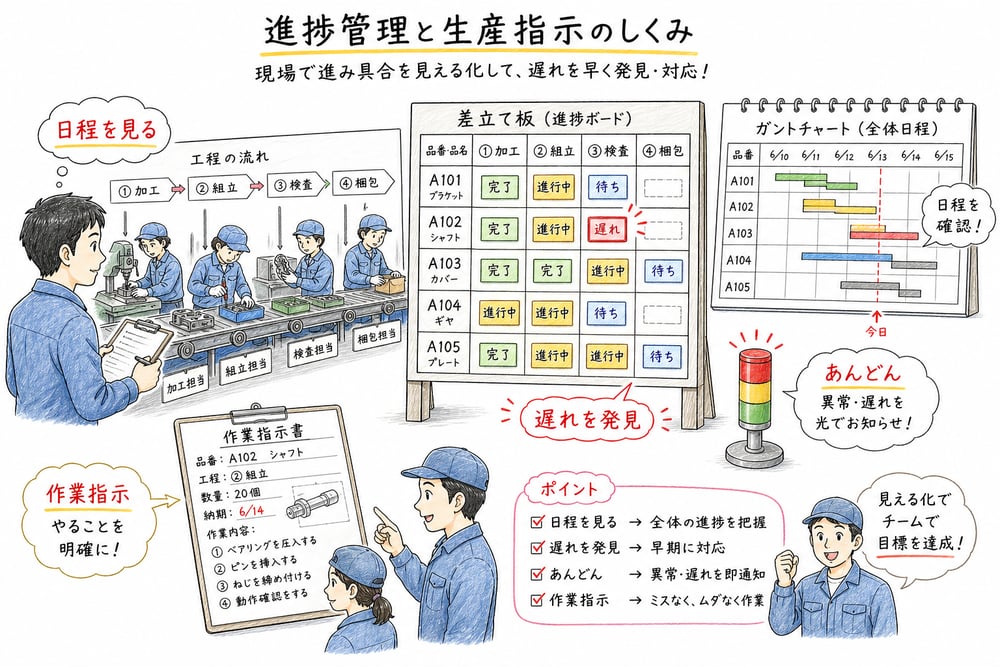

進捗管理と生産指示

差立て板、ガントチャート、あんどんで進捗と生産指示を管理する図解

進捗管理は、作業の進み具合を把握し、遅れや停滞を調整する活動です。進度管理ともいいます。個別生産では案件ごとに工程や納期が異なるため、進捗管理の重要性が特に高くなります。

代表的な進捗管理手法は次のとおりです。

進捗管理と混同しやすいものに追番管理があります。追番管理は番号で現品を追う色合いが強く、進捗そのものより現品追跡寄りです。個別生産の進捗管理手法として問われた場合は切り分けます。

生産指示は、現場へ何をいつ着手させるかを伝える活動です。計画どおりに前工程から順に押し出す指示だけでなく、後工程の引き取りに応じて補充生産を出す指示も含みます。

余力管理と工数管理

工数、余力、山積山崩、応援外注の関係を整理する図解

余力管理は、各工程や作業者について、現有能力と現在の負荷との差を把握する管理です。余力がプラスなら追加作業を受ける余地があり、マイナスなら能力不足です。

関連用語は次のように整理します。

この分野では、工数は仕事量、余力は能力の余り という違いを問われます。工数管理や余力管理の問題では、仕事量を標準時間や数量から求め、納期までに処理できる能力と比較します。

余力が不足したときの代表的な対策は次のとおりです。

逆に、工程順路そのものを再設計する手順計画と、日程を見直す再スケジュールは別です。能力不足が見えたときにまず見直すのは、日程計画や負荷配分です。

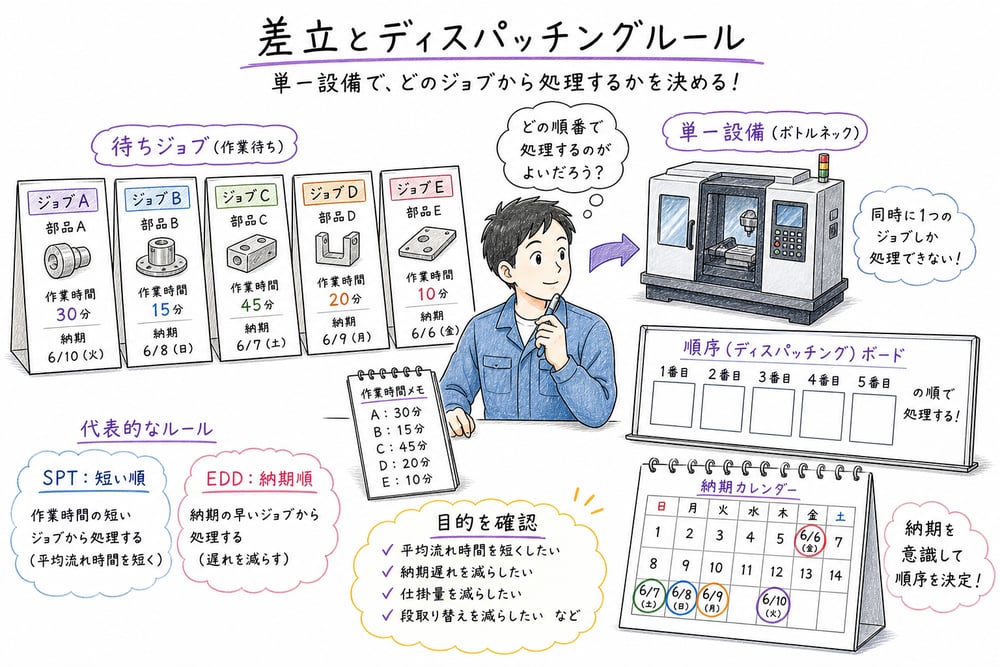

差立とディスパッチングルール

差立でSPTとEDDを目的別に使い分ける図解

差立は、待っている複数の仕事のうち、どれを先に処理するかを決めることです。単一設備で複数ジョブを処理する問題では、ディスパッチングルールとしてよく出題されます。

代表的な判断軸は次のとおりです。

ここで重要なのは、設問が何を最小化したいのか です。待ち時間合計なのか、総所要時間なのか、納期遅れなのかで適切なルールは変わります。納期が与えられていても、目的が待ち時間最小ならSPTを優先します。

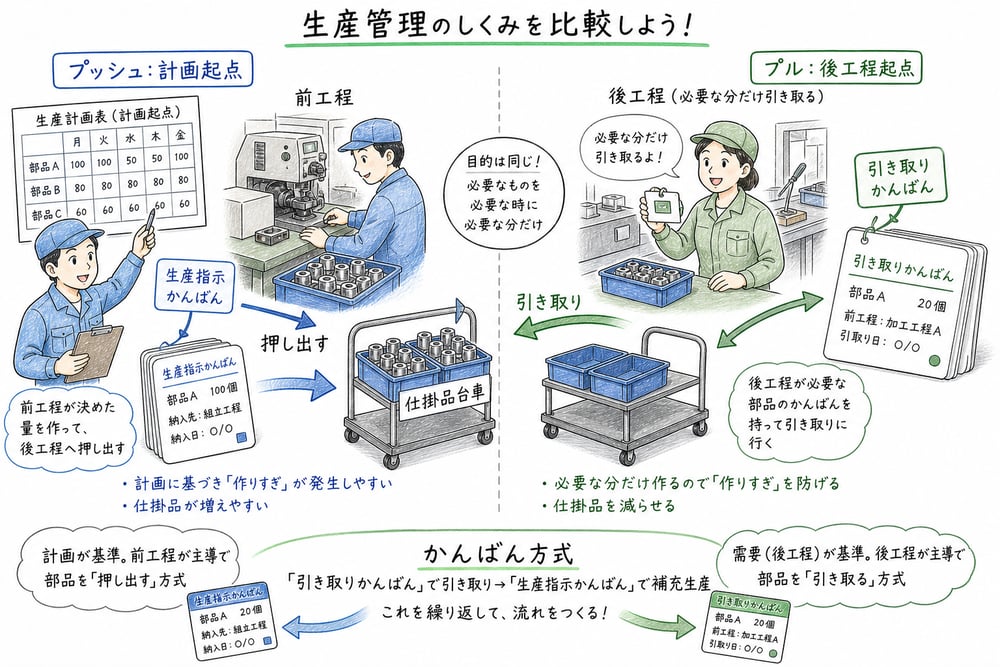

プッシュシステム、プルシステム、かんばん

プッシュシステムとプルシステム、引き取りかんばんと生産指示かんばんを比較する図解

プッシュシステムは、生産計画に基づいて前工程から後工程へ仕事を押し出す方式です。計画主導であり、工程間在庫が膨らみやすい面があります。

プルシステムは、後工程が必要量を引き取った分だけ前工程が補充する方式です。後工程引き取り方式ともいい、作りだめを抑えやすいのが特徴です。

試験での要点は次のとおりです。

「前工程引き取り方式」と書かれていたら誤りです。引き取るのは後工程です。また、プルシステムは稼働率維持のための作りだめをしにくいため、過剰在庫を抑えやすいと整理します。

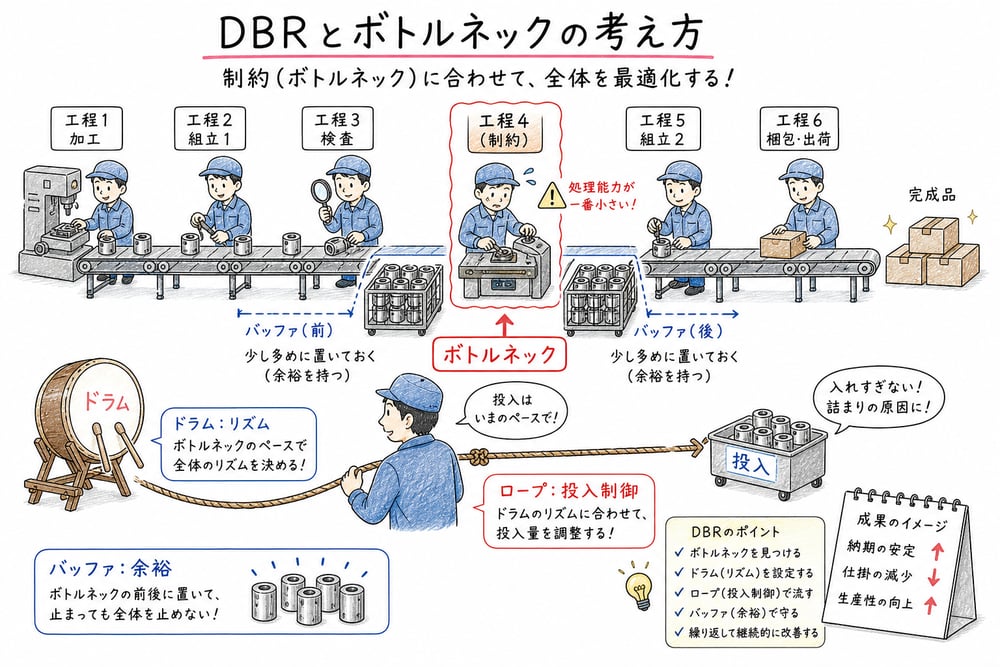

DBRとボトルネックの考え方

DBRのドラム、バッファ、ロープとボトルネック工程を整理する図解

生産統制では、TOCのドラム・バッファ・ロープも周辺論点として押さえておくと整理しやすいです。ボトルネック工程が全体のスループットを決めるため、投入や指示を制約工程に合わせて行う考え方です。

ロープは、単に隣接2工程の間で指示を伝えるだけの仕組みではありません。工場全体を制約工程へ従属させるための投入制御として理解します。

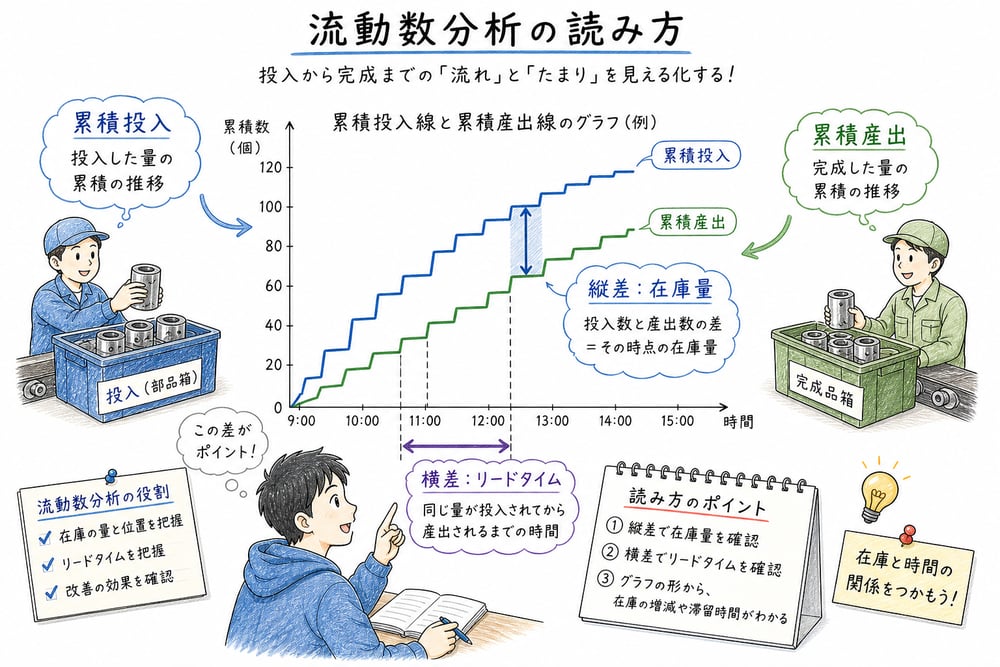

流動数分析の読み方

流動数分析で縦差を在庫量、横差をリードタイムとして読む図解

流動数分析は、投入量と産出量の累積線から、工程や倉庫の中にどれだけ物が滞留しているか、どれだけ時間がかかっているかを読む手法です。見込生産でも受注生産でも使えます。

流動数図表の基本は次の2点です。

読み方は必ず次のように整理します。

FIFOで投入から産出までの期間が一定なら、産出の累積線は投入の累積線を時間方向へずらした形になります。このとき、投入ペースが一時的に落ち、産出ペースがしばらく変わらなければ、縦差は縮小するのでライン内の量は減少します。

また、リードタイムを短縮できれば横差が縮まり、結果として縦差、つまり仕掛在庫も小さくしやすくなります。試験では、在庫量と滞留期間の読み違いが典型的なひっかけです。

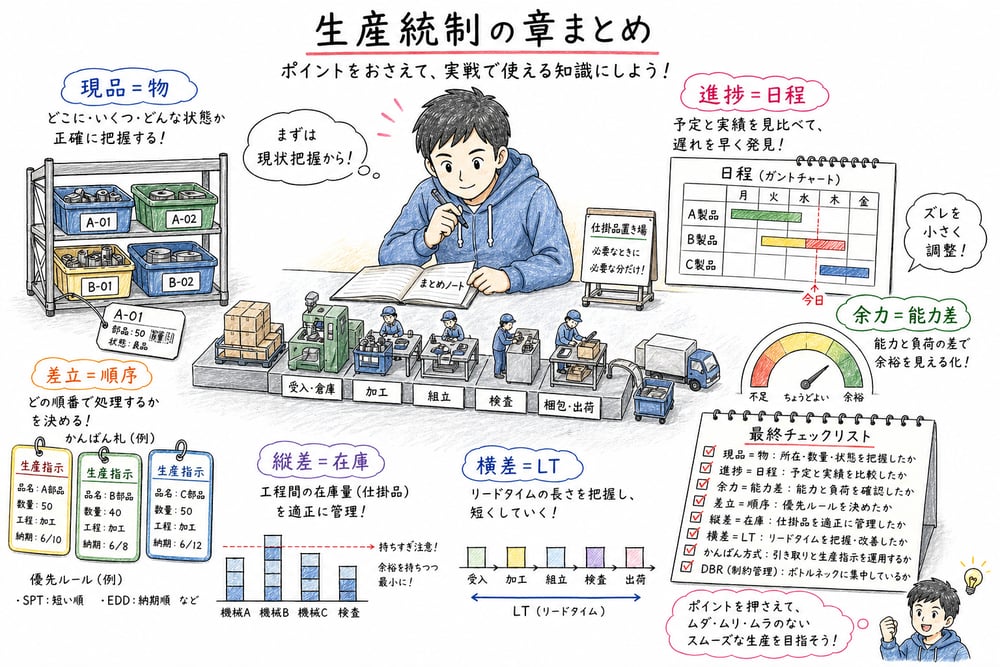

この章のまとめ

生産統制の現品、進捗、余力、差立、かんばん、流動数分析を最終確認する図解

一次試験過去問での出方

生産統制は、現品管理と進捗管理の切り分け、工数と余力の区別、差立の目的別ルール、プッシュとプルの違い、流動数分析の縦差と横差の読み方が繰り返し問われます。近年は RFID、あんどん、トレーサビリティ、製番管理まで含めて「何を管理する道具か」を選ばせる出題が目立ちます。
